Taishan Construction
TAISHAN泰山建筑
客户张先生
项目地址2 Allen Manor, Markham
协议编号TS-2026-0708-ZHANG
待签署协议日期 2026年7月8日
2 Allen Manor, Markham 房屋正面实景

01 · 项目概览

互锁砖整体翻新

约 7,100 平方英尺 · 完整重建与翻新工程。

项目地址
2 Allen Manor, Markham
项目面积
约 7,100 平方英尺
合约金额
$47,654
预计工期
7–10 个工作日
质保期限
5 年质保

02 · 施工范围

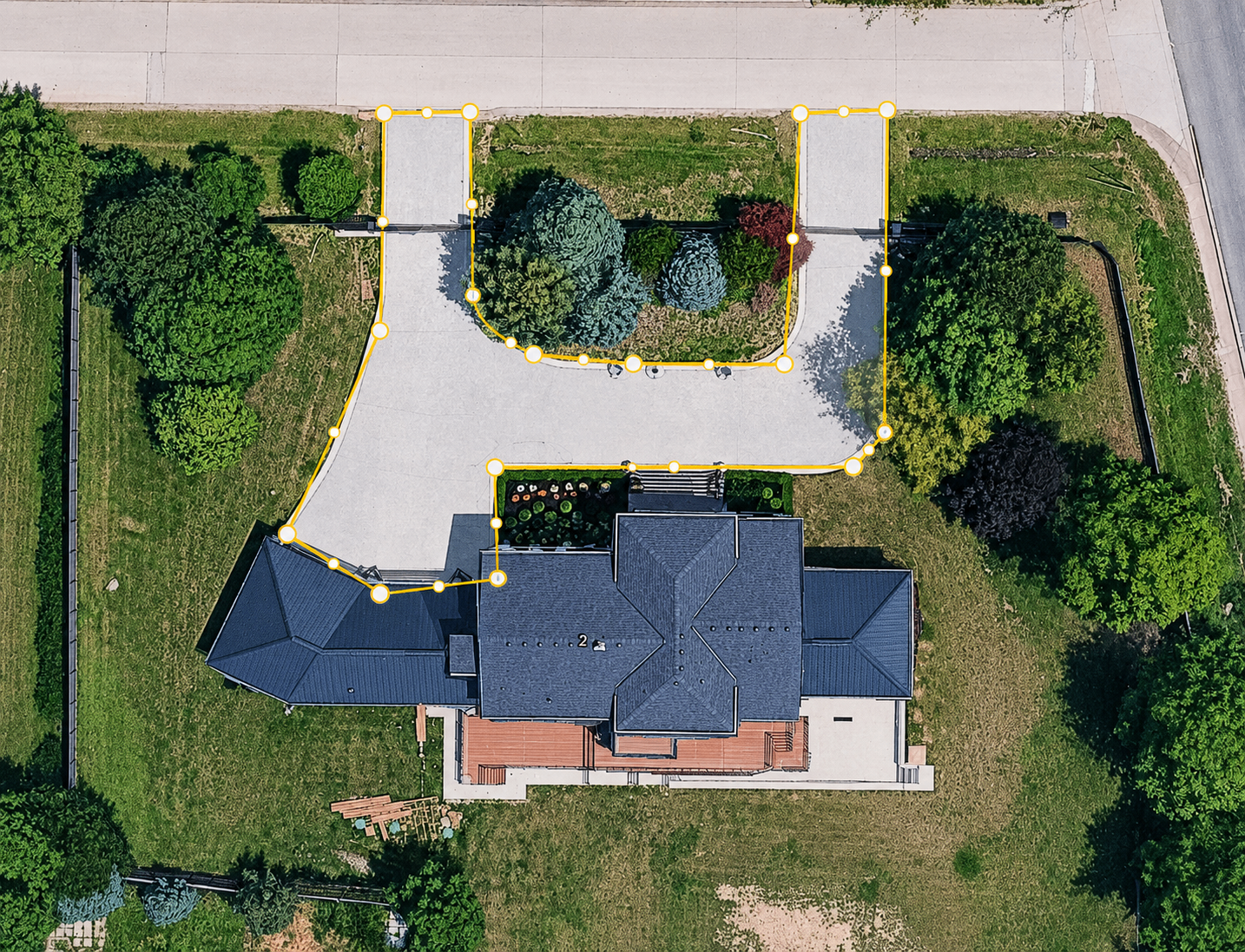

施工范围

前院 · 整体重建

  • 拆除现有互锁砖
  • 移除低质量旧基础层
  • 整体开挖约 12 英寸深
  • 铺设并压实 3/4 Clear Stone
  • 铺设 HPB 找平层
  • 水泥加固边缘(Concrete Edge Restraint)
  • 铺装全新互锁砖(泰山负责采购所需新砖,替换破损砖块)
  • Polymeric Sand 胶砂填缝
  • 最终压实与清洁

后院 · 翻新与再利用

  • 主平台(走出式地下室外的平坦区域):小心掀起现有砖块
  • 主平台整体开挖 6 英寸,重新铺设 HPB 基础
  • 重新调整坡度:靠近房屋一侧略高,远离房屋一侧略低,确保水流顺畅远离基础
  • 后院台阶:按照前院同等标准施工,整体开挖约 12 英寸,加设水泥边缘加固
  • 重新铺装现有旧砖,全新 Polymeric Sand 填缝
  • 整体专业封釉(Sealing)
  • 赠送项 · 挡土墙重建:拆除现有挡土墙,水泥加固基础,使用全新专用胶重新砌筑,如新建成

03 · 施工方法

为什么这样施工

Pavers互锁砖面层
HPB BeddingHPB 找平层
3/4 Clear Stone3/4 碎石基础
Compacted Subgrade压实原土层

合理开挖

整体开挖约 12 英寸,确保长期结构稳定。

工程基础

3/4 Clear Stone 排水基础层。

精确找平

HPB 提供精准找平与顺畅排水。

水泥边缘加固

连续水泥边缘加固,长期防止位移。

04 · 施工工期

施工时间表

  1. 第 1–2 天
    • · 拆除
    • · 开挖
  2. 第 3–5 天
    • · 基础层施工
    • · HPB 铺设
    • · 水泥边缘加固
  3. 第 5–6 天
    • · 铺装全新互锁砖
    • · Polymeric Sand 填缝
    • · 最终压实
  4. 第 7–9 天
    • · 后院重新找平
    • · HPB 补充
    • · 重新铺装现有砖块
  5. 第 9–10 天
    • · 后院封釉
    • · 赠送项:挡土墙修复
    • · 整体清洁
    • · 客户验收
预计总工期7–10 个工作日视天气情况而定

05 · 合约金额

合约金额

Project Investment$47,654加币 (CAD) · 一价全包
10%订金$4,765
40%开工款$19,062
40%铺装完成款$19,062
10%验收尾款$4,765

06 · 质保与签署

质保与协议

质保范围

  • 结构性工艺质保
  • 铺装施工
  • Polymeric Sand 填缝
  • 人工
  • 5 年施工质保

不在质保范围

  • 自然灾害
  • 他方施工造成的损坏
  • 第三方破坏
  • 融雪盐腐蚀损伤

数字签署

签署即表示 张先生 与泰山建筑就 2 Allen Manor, Markham 项目达成正式协议。

日期2026年9月6日
